日本高清不卡一区久久精品,无码性午夜视频在线观看,日韩一区二区三区免费播,亚洲狠狠婷婷综合,久久精品av国产一区二区

學貫職代會(huì )丨安徽水利所屬各項目跑出建設“加速度”
來源:安徽水利?時間:2023-04-02?瀏覽量:3662

實干實績顯擔當,奮楫揚帆啟新程。一季度,安徽水利上下深入學習貫徹集團二屆三次職代會(huì )和2023年工作會(huì )議精神,緊緊圍繞年度目標任務,以“起步即沖刺,開局即決戰”的干勁,跑出了項目建設“加速度”。

浙大二附院安徽醫院項目

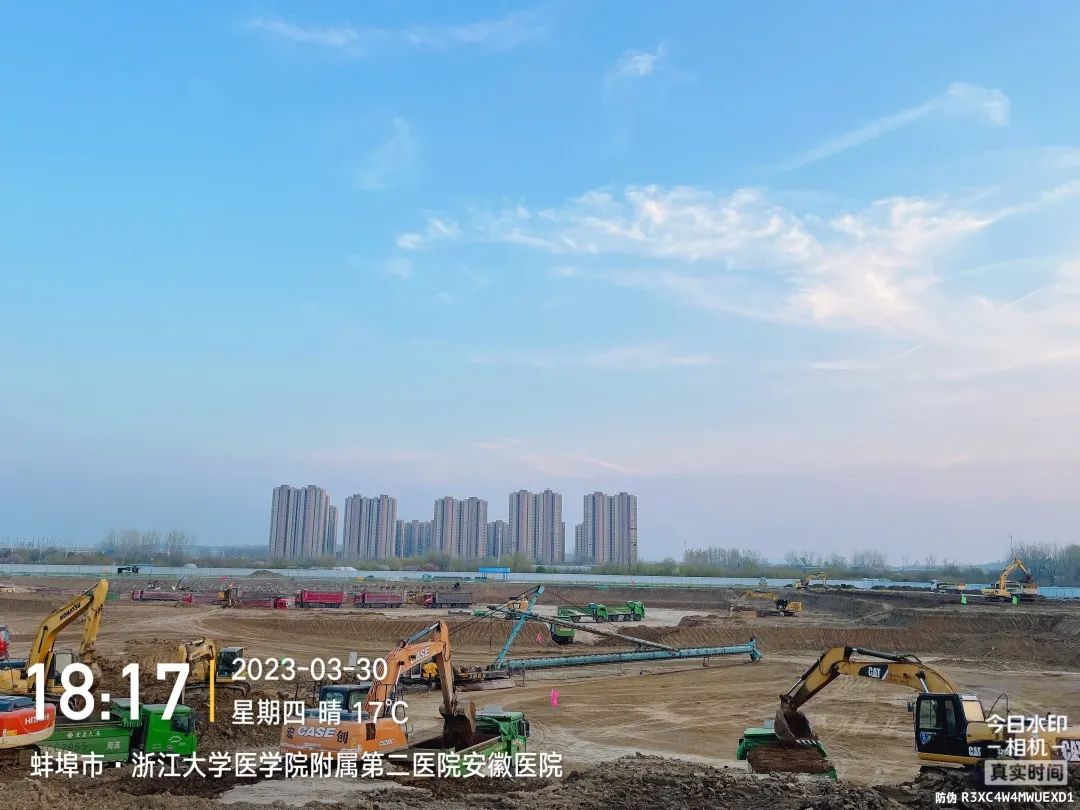

浙大二附院安徽醫院項目位于蚌埠市龍子湖區,總建筑面積約15萬㎡,主要建設內容包括急診、醫技中心、腫瘤住院中心、腫瘤研究中心、醫療用房及院內生活業務用房等。自2月7號開工以來,現場機械轟鳴,管理人員各司其職,目之所及皆是大干快上的火熱景象。目前,項目已完成辦公區臨設建設工作,質量樣板區、智慧展區和鋼筋場地硬化完成,臨時道路硬化完成90%,基坑土方二層取土已完成70%。

滁州產研基地項目

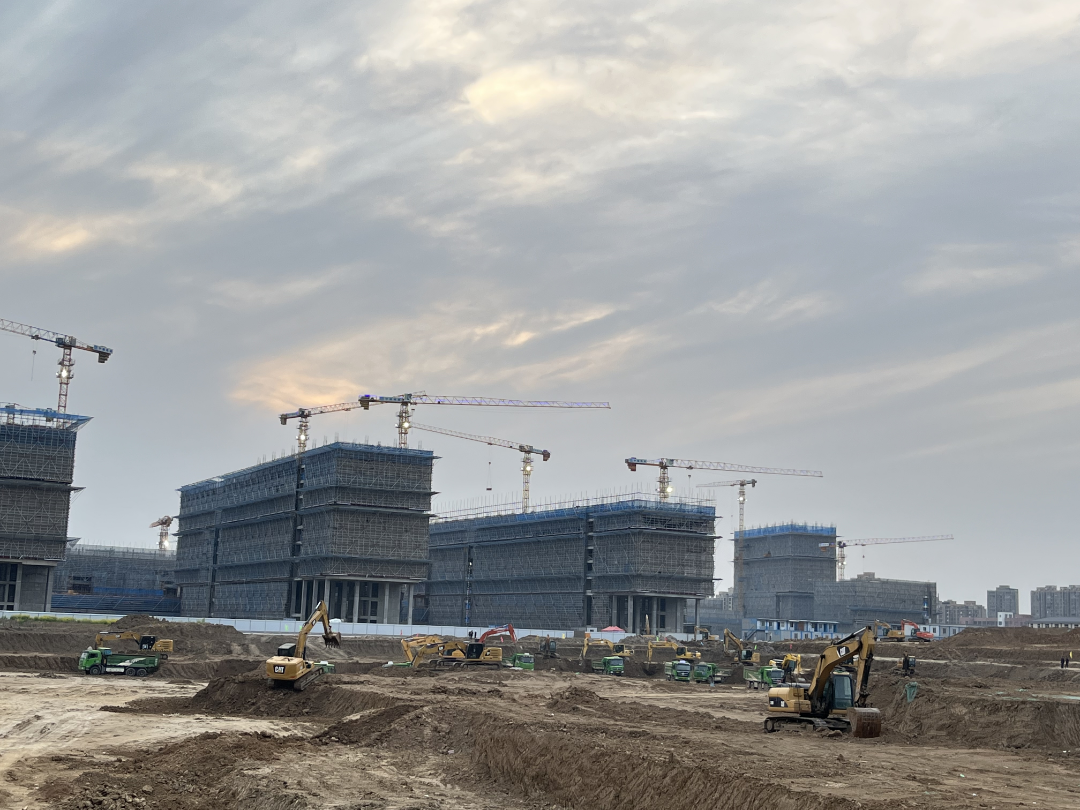

滁州產研基地項目位于滁州市中新蘇滁高新區,總投資4.45億元,總建筑面積超19萬㎡,總工期620天,建設內容包括8棟廠房、綜合樓、室外附屬及安裝配套工程。截至目前,已完成綜合樓土方開挖、B4#管樁施工、B5#B7#基礎承臺基礎柱澆筑和B6#基礎土方施工任務,B1#基礎結構施工完成70%,永臨結合道路灰土、水穩及道路硬化完成80%,實現產值1300萬元。

懷遠荊山實驗學校項目

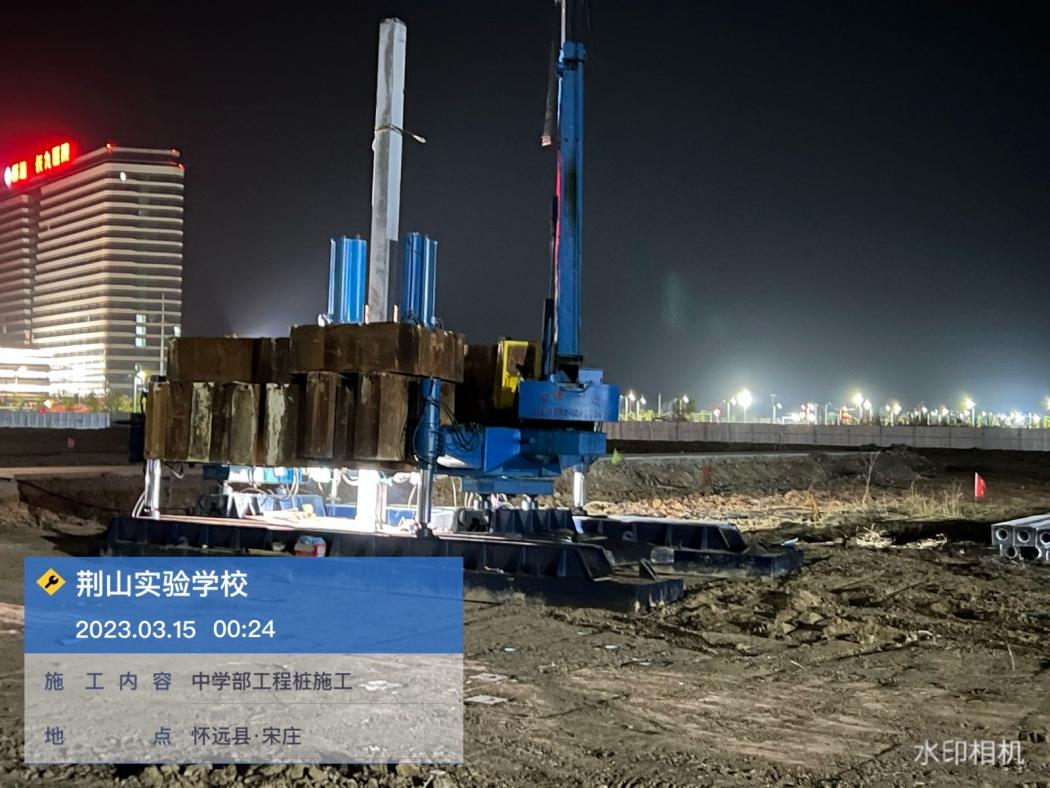

懷遠荊山實驗學校項目位于懷遠縣笛山路與文苑路交叉口,總建筑面積為7.27萬㎡,工程造價2.49億元,合同工期450天。本著“開工即搶工”的原則,在施工許可證辦理完成后,項目全面鋪開樁機施工工作面,組織2臺樁機進行24小時作業,管理人員跟班作業,吹響全員搶工號角。經過12天夜以繼日地搶工,項目順利完成所有樓棟試樁、中學部365根工程樁以及行政樓50%工程樁施工。目前,現場標準化樣板展示區和鋼筋場布置完成,永臨結合道路施工完成70%,中學部基礎開挖工作完成80%。

天長和順九州樾項目

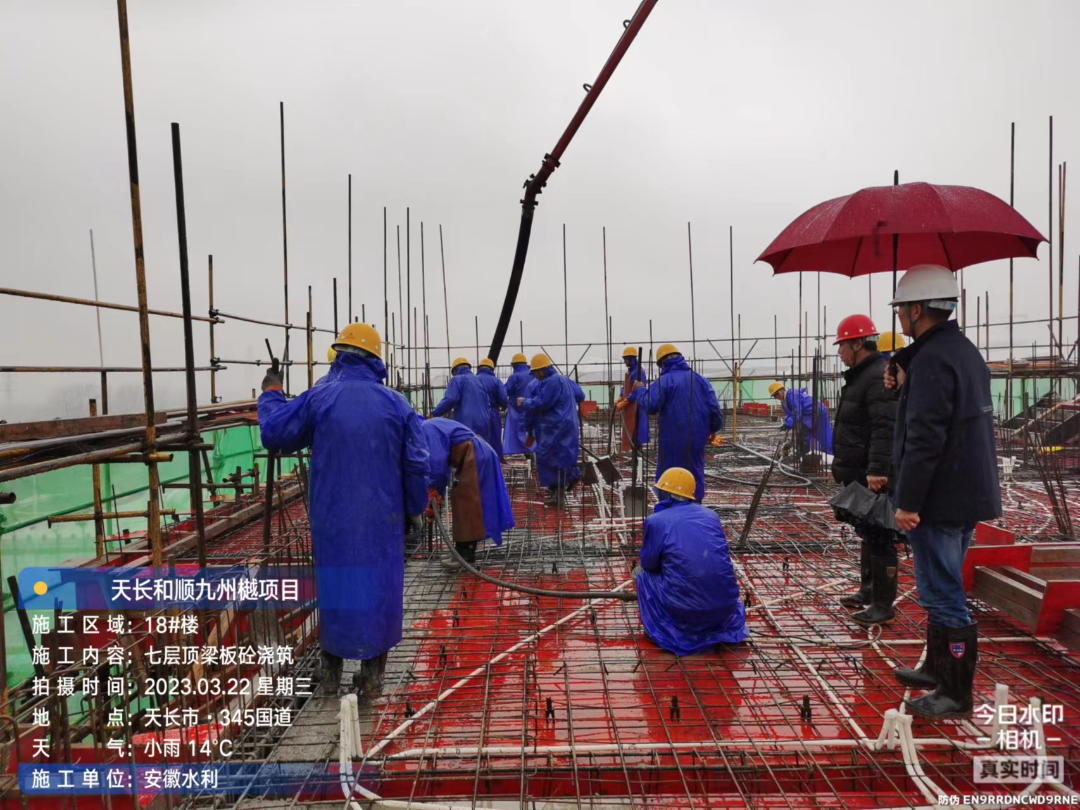

天長和順九州樾項目建筑面積約為15萬㎡,工程造價3.11億元,建設內容包括23棟單體樓,合同工期500天。項目積極探尋降本增效措施,通過應用拉桿式懸挑腳手架、新型腳手架連墻件、后澆帶止水魚鱗片和分段式止水螺桿等新技術新工藝,加快了現場施工進度,提高安全管理管理水平,減少質量隱患風險點。目前,首開區5棟洋房主體順利封頂,年后復工的10棟單體樓正在進行基礎階段施工,累計完成產值4286萬元。

蚌埠市公安局三個基地項目

蚌埠市公安局三個基地項目現已進入精裝修收尾、室外景觀和鋪裝全面施工階段。目前,1#-7#樓精裝修完成80%,4#樓完成70%,8#-11#樓警犬基地竣工待驗收,室外配套、園林景觀、室外鋪裝等工序同步穿插施工。該項目外墻裝飾施工使用曲臂機作業,室內裝飾施工使用剪叉式升降機作業,有效降低了傳統吊籃及拼裝式腳手架所帶來的安全隱患。今年一季度,項目完成產值4400萬元,累計完成產值2.09億元,產值完成率超92%。

蚌埠和順印山樾項目

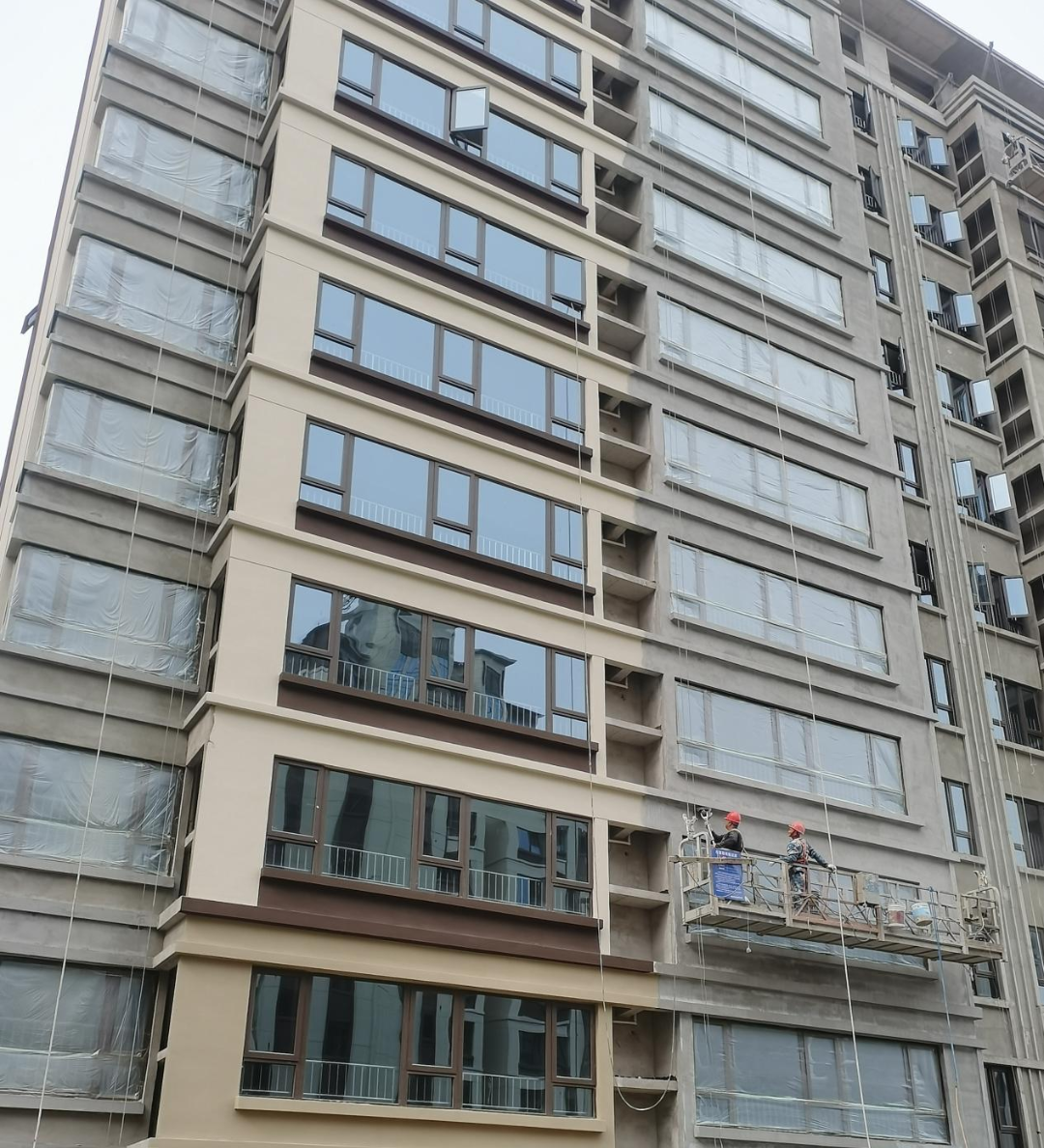

截至目前,蚌埠和順印山樾項目1-5、7、9、10#樓真石漆大面、水電、消防等安裝工程已基本完成,6、8、11-17#樓正進行真石漆施工,地下室裝飾及水電、消防安裝也已全面展開,現場剩余工作量?jì)H為公區精裝、外立面真石漆、百葉及防火門安裝等工程。作為公司首個采用裝配式施工的房建工程,和順印山樾項目在13-16#樓應用裝配式加拉桿式懸挑腳手架及新型連墻件技術,順利實現省工期、增效益的效果。

安慶北部新城項目

安慶北部新城項目位于安慶市宜秀區,建設內容包括主次干道宜秀大道西段、龍珠路南段、龍城西路、園北路工程和內部支路網等。截至3月底,項目已完成三石河橋基礎和橋臺施工、舜達路污水管道敷設、四石河橋鋼筋加工場地建設和樁基超前鉆施工。下步,項目將搶抓有效施工時段,把連接段工程的路基和排水管道以及龍城路四石河橋梁樁基施工和大塘抽水清淤回填作為重點工作,完成雨季前的節點任務。

臨泉縣急診中心急救大樓項目

臨泉縣急診中心急救大樓項目,位于臨泉縣人民醫院南區院內。今年一季度,項目積極協調主管部門,在遵守屬地管理規定的前提下,克服場地狹小、周邊人流量大等不利因素影響,實行穿插施工。目前,已經完成支護灌注樁、水泥攪拌樁、CFG樁基以及抗浮錨桿等樁基工程施工,基礎開挖完成50%,累計完成產值700萬元。在整個樁基工程施工過程中,項目嚴格控制施工質量,做到鉆孔、綁扎、澆筑全程旁站監督,試驗結果100%合格,為后續的主體工程施工打下了堅實基礎。

日本高清不卡一区久久精品,无码性午夜视频在线观看,日韩一区二区三区免费播,亚洲狠狠婷婷综合,久久精品av国产一区二区
